Energie: mehr Tender, kleinere Tickets — Volumen unter Vorjahr

Vergabe-Realität: Energieinfrastruktur — Ausschreibungen und Vergabevolumen 2024-2026

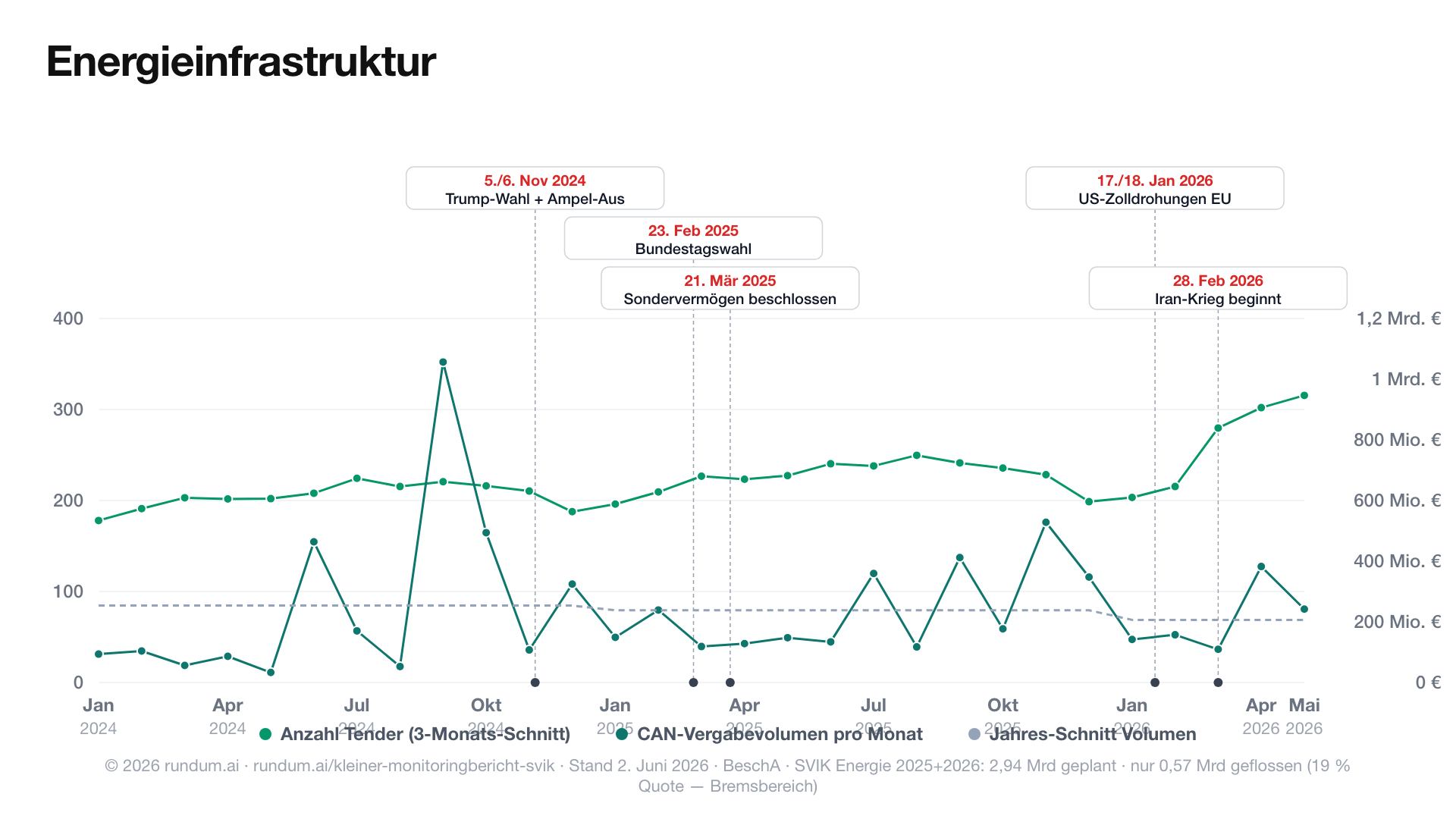

Diagramm: Energieinfrastruktur — Anzahl Ausschreibungen und CAN-Vergabevolumen 2024 bis 2026 aus Bund-Daten

Die rundum.ai interpretation

Die Energie-Vergaben zeigen ein Paradox: Die Anzahl der Ausschreibungen steigt sichtbar (+12 % von 2024 auf 2025), aber das Vergabevolumen sinkt — von 3,04 Mrd (2024) auf 2,86 Mrd (2025) und hochgerechnet 2,48 Mrd (2026). Mehr Tender, kleinere Tickets. In der Markt-Tabelle steht die Mehrvergabe deshalb mit Minus-Vorzeichen: das Volumen liegt unter der 2024-Baseline.

Das passt zum Förderprogramm-Bild: Kommunen veröffentlichen Wärmeplanungs-Studien, kleine PV-Aufträge und Quartiers-Energie-Projekte (oft KfW-co-finanziert). Aber die großen Stromnetz-Investitionen laufen über die Übertragungsnetzbetreiber (50Hertz, TenneT, Amprion, TransnetBW), die ihre eigene Refinanzierung über Netzentgelte haben — nicht über das Sondervermögen.

Das SVIK-IST von 572 Mio bestätigt: Der Bund-Topf für Energieinfrastruktur fließt langsam — 19 % Gesamtquote, mit 2026 (Jan-Apr) nur 201 Mio von 2,09 Mrd Jahres-SOLL. Energie ist damit einer der Bremsbereiche: politisch budgetiert, aber in der Vergabe-Realität weder beim Volumen noch beim Mittelabfluss sichtbar beschleunigt.

Frage

Lässt sich das Sondervermögen in den Energie-Vergaben nachweisen?

Antwort

Kaum. Die Tender-Anzahl steigt (+12 %), aber das Vergabevolumen sinkt unter die 2024-Baseline — Aktivität ja, mehr Geld nein. Der SVIK-Energietopf fließt mit 19 % Gesamtquote langsam. Die großen Volumen (Übertragungsnetze) laufen ohnehin über Netzentgelte, nicht über das Sondervermögen.

Methode
Quellen
service.bund.de (Beschaffungsamt des Bundes) — Bekanntmachungen (CN) und Vergabe-Veröffentlichungen (CAN). Zusätzlich SVIK-Bundessäule aus den Quartalsberichten des BMF (bundeshaushalt.de), Bereich Energieinfrastruktur.
Filter
Text-basierter Themen-Match (Stromnetz, Übertragungs-/Verteilnetz, Wärmenetz/Fernwärme, Wärmeplanung/-pumpe, Wasserstoff, Geothermie, PV/Solar, Windkraft, Ladeinfrastruktur) plus Buyer-Match auf die ÜNB-Familie mit Bund-Präsenz (50Hertz, TenneT) und Stromnetz Berlin als Verteilnetz-Proxy.
Zeitraum
Januar 2024 bis Mai 2026. 2024 = Pre-SVIK-Baseline; 2026 hochgerechnet × 12 / 5.
Hinweis
Vergabevolumen aus CAN (Zuschlag), nicht aus CN (Schätzwert). Die negative Mehrvergabe ist kein Daten-Artefakt, sondern Befund: das CAN-Volumen liegt 2025 und 2026 unter der 2024-Baseline, während die Tender-Anzahl steigt. Ein großer Teil der echten Energieinfrastruktur-Investitionen (Übertragungsnetze) läuft strukturell außerhalb des Sondervermögens über Netzentgelte.

SVIK Bund-Säule — Konto Energie

SVIK-Topf Energieinfrastruktur (Bund-Säule) — Plan-Mittel vs Mittelabfluss.

JahrSOLL (Bund)IST (Bund)Saldo offen
2025850 Mio €371 Mio €479 Mio €
20262,09 Mrd €201 Mio €
Stand Stand 30.04.2026
1,89 Mrd €
Σ 2025 + 20262,94 Mrd €572 Mio €2,37 Mrd €
  • Quote IST gesamt: 19 % vom SOLL 2025+2026.

Markt-Vergaben Energie — Bund-Buyer

Energieinfrastruktur-Themen + ÜNB-Buyer in den Bund-Vergaben.

PeriodeTender (Anzahl)Vergabevolumen (CAN — Zuschlag)Saldo MehrvergabeSOLL Bund
2024 (Baseline)2.4563,04 Mrd €
20252.7442,86 Mrd €−184 Mio €850 Mio €
2026 Jan–Mai1.2771,03 Mrd €−235 Mio €2,09 Mrd €
Jahres-Soll 2026
Σ IST 2025 + 2026−419 Mio €2,94 Mrd €
Hochrechnung 2026 (× 12 / 5)−747 Mio €+3,69 Mrd €
Reserve unter 2,94 Mrd € SOLL
  • Mehrvergabe = CAN-Volumen relativ zur pro-rata 2024-Baseline (5/12 für Jan–Mai); negative Werte (−) bedeuten Vergabevolumen unter der Baseline.
  • Hochrechnung 2026: IST Jan–Mai × 12 / 5 (saisonal nicht modelliert) → +-747.245.661,003 kumuliert für 2025 + ganzes 2026.
  • SOLL-Bund-Spalte zeigt in der Hochrechnungs-Zeile die Differenz zum SVIK-Soll 2,94 Mrd € — rot bei Überziehung, sonst Reserve unter Soll.
  • Negative Mehrvergabe = Vergabevolumen unter 2024-Baseline (Befund, kein Fehler).
  • Große Stromnetz-Investitionen (ÜNB) laufen über Netzentgelte außerhalb des SVIK und teils außerhalb von service.bund.de.

Häufige Fragen zu Energieinfrastruktur

Fließt das Sondervermögen in die Energieinfrastruktur?
Bisher nur langsam. Von 2,94 Mrd geplanten Mitteln (2025+2026) sind bis 30. April 2026 rund 572 Mio geflossen — 19 % Gesamtquote. 2026 (Jan-Apr) waren es nur 201 Mio von 2,09 Mrd Jahres-SOLL. Energie ist einer der Bremsbereiche des SVIK.
Warum steigt die Zahl der Energie-Ausschreibungen, aber das Volumen sinkt?
Weil viele kleine kommunale Projekte (Wärmeplanung, PV, Quartiers-Energie) ausgeschrieben werden, während die großen Volumen — der Stromnetz-Ausbau der Übertragungsnetzbetreiber — über Netzentgelte statt über das Sondervermögen finanziert werden und teils gar nicht über service.bund.de erscheinen. Mehr Tender, kleinere Tickets.
Warum ist die Mehrvergabe bei Energie negativ?
Das CAN-Vergabevolumen liegt 2025 (2,86 Mrd) und hochgerechnet 2026 (2,48 Mrd) unter der 2024-Baseline (3,04 Mrd). Gegenüber 2024 wurde also weniger Volumen vergeben — daher das Minus-Vorzeichen in der Markt-Tabelle. Ein Sondervermögen-Schub ist im Volumen nicht erkennbar.
